通讯员 章晓玲 刘雯
5月30日零时,随着象鼻子变电所最后一台110KV变压器转接成功,困扰多年的焦柳北线张怀段铁路运输瓶颈全面打通,焦柳线从此可以顺利通行5000吨及以上的重载货运列车。
焦柳线张家界北(含)至怀化西(不含)段电气化铁路,是2007年1月28日开通的,全长239.850km,为单线电气化铁路。因该区段牵引供电原设计标准低,牵引供电能力不足。无法满足载重超过5000吨的重载货运列车通行。

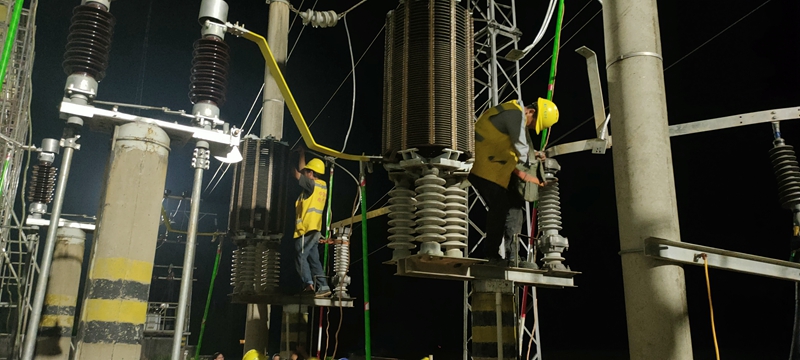

为助力湖南湘西北地区经济发展、乡村振兴,充分发挥铁路运输绿色低碳的优势,从2022年3月开始,广铁集团组织供电部、怀化供电段、长沙铁路工程建设指挥部等单位,开展焦柳北线供电扩能改造工程。施工人员克服焦柳北线地形险要地质复杂,工期紧任务重天窗时间短等重重困难,在湘西北的崇山峻岭间架设供电线路、更换变压器。一年间,先后共更换供电承力索262.367条公里,更换6个变电所内的12台110KV变压器及相关配套设备。
在一年多的施工时间里,怀化供电段积极协调施工单位利用连续大天窗施工条件,调集420名人员,在永茂、马颈坳、麻阳设置3个作业队同时施工,以尽量缩短施工工期。
进入今年5月,广铁集团供电部部门结合主题教育活动,全力推进工程进度,加快工程收尾工作。
5月17日至18日,怀化供电段完成象鼻子变电所1台110KV变压器转接并投用,广铁供电部立即组织了焦柳线怀化西至张家界北间5000吨货物列车牵引试验及供电牵引负荷试验。试验期间6个变电所均未发生馈线或主变过负荷跳闸情况,5000吨重载大列来去畅通无阻。
随着5月30日,象鼻子变电所另1台备用110KV变压器也顺利实现转接,电力供应安全得到进一步保障,从此焦柳线可以顺利通行5000吨及以上的重载列车。
(编辑:李凌)
