白南高速房建工程进入冲刺阶段

2024-07-06 19:57:35 来源:人民交通 字体:

通讯员 武文强

白南高速第二合同段房建施工正在如火如荼地进行中。参建人员抢抓有效施工时间,克服高温、降雨等不利因素,不断优化施工组织、加大资源配置,全力推进工程建设。

截至目前,岭坡收费站:围墙施工完成,综合楼主体完成施工,内墙抹灰完成,外墙抹灰完成,门卫室主体完成施工,门卫室外墙抹灰完成,收费大棚土建及钢结构完成施工正在装修外网没施工完成。

福田服务区:北区综合楼二层顶板砼浇筑完成;水泵房地下剪力墙模板安装加固完成;北区车辆维修站完成主体结构,墙体砌筑完成100%;北区加油站站房搭设一层架体;南区综合楼二层浇筑完成;南区车辆维修站一层架体搭设完成80%;夜间值班楼四层顶模板安装完成、一层墙体砌筑完成90%;南区加油站站房基坑垫层浇筑,基础钢筋绑扎完成;完成Ф1.5m跨主线管涵完成102m;围墙完成700米;

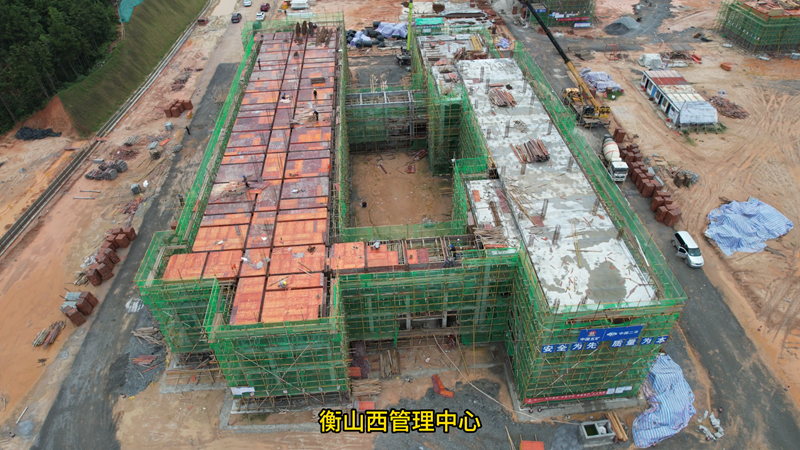

开云收费站:门卫室主体完成,门卫内墙砌筑完成,围墙完成100%,综合楼施工完成,内墙砌筑100%,综合楼内墙抹灰完成,外墙抹灰完成。衡山西管理中心:围墙基础完成三分二;综合楼办公区坡屋面正在上红砖,三层砌体完成80%;宿舍区闷顶层梁,板,三层柱浇筑完成;生产区配套用房砌体完成完成,坡屋面正在上红砖;养护库支模完成,准备绑扎钢筋;收费岛排水管已预埋完成;门卫室,发电机房基础浇筑完成。

在白南高速公路第二合同段房建施工过程中,项目团队始终将安全和质量放在首位。他们严格遵守国家安全生产法律法规和行业标准要求,建立健全了安全生产管理体系和质量控制体系。通过加强安全教育和培训、定期开展安全隐患排查和整改工作以及加强质量检查和验收等措施,项目团队成功保障了施工过程中的安全和质量。

在房建施工方面,项目团队严格按照施工图纸和规范要求进行施工,加强质量检查和验收,确保每个环节都符合质量要求。同时,项目团队还注重技术创新和工艺改进,不断提升施工质量和效率。通过采用先进的施工技术和设备,项目团队成功克服了施工中的多个难题,为房建施工的顺利推进奠定了坚实基础。

随着白南高速公路第二合同段房建施工的深入推进和沥青摊铺工作的全面展开,整个项目将迎来新的建设高潮。项目将完成剩余工程量的施工任务并顺利实现通车目标,届时,白南高速将成为连接京港澳和潭衡西高速的重要通道之一,为当地经济社会发展注入新的活力。

(编辑:李凌)

  • 时讯要闻
  • 交通视野
  • 交警在线
  • 汽车报道
  • 铁路在线
  • 交通视频
  • 文艺副刊
图片文章
  • 突发:长沙东路产大队协同多部门快速、高效处理两起事故

    突发:长沙东路产大队

  • 平凡亦是圆满——吉首交警“疫”线检查152101台车辆 防控管制成效明显

    平凡亦是圆满——吉首

  • 常德市公安局交警直属二大队:“四大活动”推进“红色传承 绿色发展”节能宣传

    常德市公安局交警直属

  • 群众举报有回应 吉首交警严管控

    群众举报有回应 吉首交

  • 常德公安交警四大队:带队加强夜间巡逻 提升群众安全感

    常德公安交警四大队:

  • 常德:皮卡车闯红灯“硬刚”半挂车 全责到手

    常德:皮卡车闯红灯“

  • 怀化高速:新收割稻谷无处晒惹人愁 双江收费站腾场地助秋收

    怀化高速:新收割稻谷

  • 湖南高速长永路产大队:多方约谈严管理  优质高效展新貌

    湖南高速长永路产大队

时政 | 交通 | 交警 | 公路 | 铁路 | 民航 | 物流 | 水运 | 汽车 | 财经 | 舆情 | 邮局
关于我们 | 联系我们 | 广告合作 | 版权声明 | 人员查询 | 我要投稿 | 招聘信息 | 我要投诉>
人民交通24小时值班电话:18701088869 商务合作:010-67683008转602
Copyright 人民交通杂志 All Rights Reserved 版权所有 复制必究 百度统计 地址:北京市丰台区南三环东路6号A座四层
增值电信业务经营许可证号:京B2-20201704 本刊法律顾问:北京安济律师事务所主任 李宝柱
京公网安备 11010602130064号 京ICP备18014261号-2  广播电视节目制作经营许可证:(京)字第16597号
